一、软土地基碎石桩地基处理法原理
碎石桩地基处理法通过振动或冲击成孔,填充碎石击实形成密实桩体,与桩周挤密土体构成复合地基。核心机理随土质差异变化:对砂土、粉土以挤密为主,振动能量降低土体孔隙比、提升密实度,消除液化隐患;对黏性土、淤泥质土以置换为主,高强度碎石桩替代软土承担荷载并传至深层稳定土层,兼具挤密与排水固结功效,加速孔隙水排出促进土体强度增长。
该技术碎石需满足粒径≤50mm、含泥量≤5%,核心是保证桩体密实度及桩土协同工作。适配松散砂土、粉土、素填土、杂填土及黏性土地基,尤其适用于需快速提升承载力、控制沉降的工民建场地,具备施工便捷、工期短、经济性优的优势。

二、项目概况
本项目为湖北武汉某智能制造产业园场地加固工程,地处长江中游冲积平原,总面积22000㎡,规划建6栋生产厂房及1栋办公楼。厂房地面荷载20kN/㎡,办公楼柱底最大荷载800kN,要求加固后地基承载力≥150kPa,工后沉降≤20cm,不均匀沉降差≤0.5%。
场地原始为长江漫滩,回填后仍存大面积软土,天然承载力仅60-75kPa。换填法成本高、工期长,注浆法效率低、效果不均,故采用“振动沉管碎石桩+表层褥垫层”方案。工程2023年3月启动,8月完成验收,总工期5个月。
三、地质及水文情况
(一)地质条件
场地为典型长江冲积软土,自上而下依次为:
1. 素填土层:厚1.8-2.5m,松散,粉质黏土及少量砂土为主,含杂质,容重1.73g/cm³,承载力60kPa,压缩模量3.3MPa;
2. 淤泥质黏土层:厚4.5-6.0m,流塑至软塑,为主要加固层,含水量43.2%,孔隙比1.28,压缩系数0.71MPa⁻¹,Ps值0.3-0.5MPa,渗透系数3×10⁻⁸~8×10⁻⁹cm/s,抗剪强度低;
3. 粉质黏土层:厚5.0-7.0m,可塑,含水量27.5%,容重1.83g/cm³,承载力160kPa,压缩模量8.8MPa,为稳定持力层。
(二)水文条件
地下水位埋深1.2-1.8m,属潜水含水层,补给以大气降水、长江侧渗为主,波动±0.6m。地下水为淡水,pH7.2-7.8,无腐蚀性。高水位导致软土饱和,施工需控制成孔质量防塌孔、缩径,关注孔隙水压力对土体稳定性的影响。
四、软土加固措施
(一)技术方案设计
采用“振动沉管碎石桩+30cm厚级配砂卵石褥垫层”一体化方案:

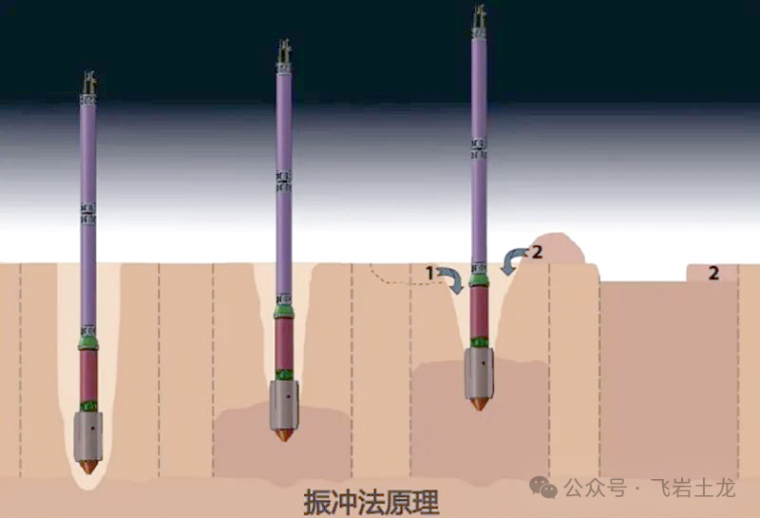

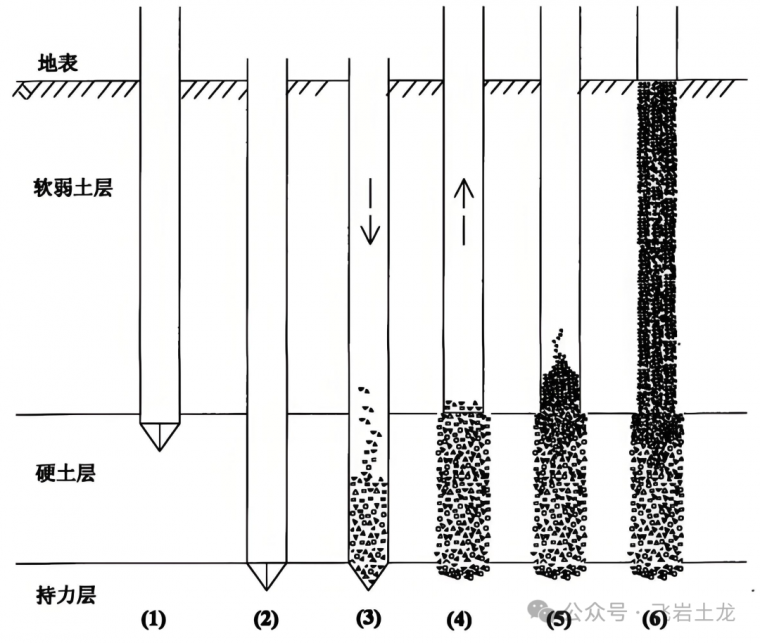

1. 碎石桩设计:30kW电动振冲器配套沉管施工,桩体用级配碎石(粒径20-50mm,含泥量≤3%,抗压强度≥30MPa);桩径0.8m,正方形布置,间距1.8m,插深穿透淤泥质黏土层至持力层,有效桩长5.0-6.5m;单桩承载力设计280kN,复合地基承载力目标≥150kPa。
2. 施工参数:振冲器频率28-30Hz、振幅14-16mm,沉管速度0.5-1.0m/min;填料采用“边拔管、边振动、边填料”,拔管速度0.8-1.2m/min,每提升0.5m反插0.2m,确保桩体密实度≥85%;桩顶30cm厚级配砂卵石褥垫层(粒径5-30mm),分层碾压密实(≥94%),协调桩土变形。

(二)关键施工流程
1. 前期准备:清理平整场地,开挖排水沟、集水井降水位至成孔面下0.5m;全站仪放样桩位(偏差≤±10cm),检查设备性能。
2. 成孔施工:振动沉管机移至桩位,调垂直度(偏差≤1%),启动振冲器沉管至设计深度,监测下沉速度及电流。
3. 填料夯实:沉管至设计深度后,填碎石(每次约0.3m³)振动密实,边振动边拔管并补料,反复提升反插,直至桩顶达标(高于褥垫层底面20cm)。
4. 褥垫层施工:清除桩顶浮土碎石,铺30cm厚级配砂卵石,小型压路机分层碾压3-4遍(洒水湿润),确保密实度达标。
5. 养护验收:场地静置7天(禁重型碾压),监测沉降稳定后进入检测阶段。
(三)质量控制要点
1. 材料控制:碎石进场检测粒径、含泥量、抗压强度,不合格禁用;每批次抽样≥3组。
2. 施工控制:全自动监测沉管深度、拔管速度等参数;逐桩检查桩位、垂直度等,偏差超标立即整改;每10根桩随机1根用重型动力触探检测密实度(≥85%)。
3. 成品检测:成桩7天用超重型动力触探检测桩间土承载力;28天按1%桩数做复合地基静载试验验证承载力。
五、加固效果
(一)现场检测结果
1. 承载力:复合地基承载力182kPa(设计150kPa),单桩承载力310kN(设计280kN),桩间土承载力115kPa,较加固前增长60%以上。
2. 沉降:静置期间沉降2.8cm,主体施工后6个月累计13.5cm,不均匀沉降差0.32%;1年后附加沉降0.5cm,均达标。
3. 密实度及土体指标:桩体密实度平均88%,无松散断桩;淤泥质黏土层孔隙比降至0.95,含水量31.8%,压缩模量6.6MPa,增长99.7%。
(二)技术与效益优势
相较于换填法,减少土方开挖外运85%,成本节约38%以上;相较于注浆法,工期缩短45%,设备简单适配大面积作业。碎石桩兼具承载排水功能,解决高水位软土沉降难题,施工无粉尘、噪音小,对周边影响小。碎石及砂卵石材料来源广、价格低,进一步降本,实现技术、经济、环保统一。
六、结语
本案例依托振动沉管碎石桩技术,成功解决长江冲积平原软土产业园加固难题,“碎石桩+褥垫层”方案及质控要点为同类工程提供参考。实践表明,该技术通过精准控制成孔参数、填料质量及夯实工艺,可有效发挥置换、挤密与排水协同作用,显著提升承载力、控制沉降。
该技术已广泛应用于长江中下游、黄河冲积平原等软土区的工民建、道路路基工程,凭借施工便捷、经济高效、适应性强的优势,成为软土地基处理主流技术之一。
